Montag, 28. September 2015

75. Bautag

Heute wurde hauptsächlich im Sockelbereich des Kellers die Perimeterdämmung geklebt. Eine ziemlich aufwendige Angelegenheit, die viel Zeit gekostet hat, da an recht vielen Stellen das Erdreich nachgerutscht ist und per Hand entfernt werden musste bevor der Sockel gereinigt und dann die Dämmung angebracht werden konnte. Der Tiefbauer hat heute bereits seinen Bagger positioniert da er diese Woche mit der Verfüllung und der Vorbereitung für die Garagenbodenplatte beginnen soll. Dieses Unterfangen beobachten wir mit großem ?, da eigentlich nirgendwo Platz ist um mit dem Verfüllen zu beginnen...







Sonntag, 27. September 2015

74. Bautag

Nachdem gestern die druckwasserdichten Dämmplatten montiert wurden, kamen heute die Lichtschächte mit ebenfalls druckwasserdichtem Montageset an die Platten. Wir haben uns kurzfristig dazu entschieden die Lichtschächte ca. 10cm niedriger als geplantes Geländeniveau zu sezten, um später das Aufstockelement von ACO zu nutzen. Hintergrund ist es zum Einen die Außenanlagen variabel erstellen zu können, und der optisch schöne graue Rahmen an den Aufstockelementen. Zu den Standard Lichtschächten erhält man diesen Rahmen leider nicht als Zubehör, und der Rahmen wird am Ende sicherlich die Schächte optisch aufwerten. Die heutigen Arbeiten haben ca. 3,5 Stunden für 4 Lichtschächte benötigt.







Samstag, 26. September 2015

73. Bautag

Heute wurden wir endlich mal persönlich und baulich aktiv. Die druckwasserdichten Lichtschächte samt speziellen Perimeterdämmplatten mussten am Wochenende montiert werden. Hierzu kamen uns 4 helfende Hände zur Hand. Insgesamt ist das ACO THERM BLOCK System gut und unkompliziert zu installieren. Am heutigen Tag montierten wir die druckwasserdichten THERM BLÖCKE, die wir angeklebt bis morgen mit Schraubzwingen fixiert lassen. 4 Stück in gut 5 Stunden....für messen, ausrichten, schneiden, kleben, ausrichten, abdichten und fixieren.






Freitag, 25. September 2015

72. Bautag

Heute wurde die Perimterdämmung in WLG 027 / 80mm angeliefert, und hauptsächlich der Keller abgedichtet damit morgen die Lichtschächte montiert werden können. Dazu wurden in den bereits gemauerten Außenwänden die "vergessenen" Türen und bodentiefen Fenster freigelegt.... Obwohl erst 3 Steinreihen und nur die ersten Außenmauern stehen, wirken die Räume irgendwie kleiner als erwartet. Mal sehen ob sich dieser Eindruck ändert wenn auch die Innenwände stehen. Gut 130m² im Erdgeschoss empfanden wir auf dem Papier bisher als eigentlich viel zu groß, aber die Geschossflächenberechnung nach 1969 ließ uns keine andere Möglichkeit um auch das Obergeschoss vernünftig zu gestalten.

Außerdem erfreut uns das Montag ENDLICH ein Container zur sofortigen Befüllung aufgestellt wird. Ziemliches Chaos auf unserer Baustelle...




Donnerstag, 24. September 2015

71. Bautag

Nach 2 Regentagen und der hierdurch perfekten Möglichkeit für die Kellerdecke auszuhärten, wurden heute die Steine für das Ergeschoss geliefert und die ersten Mauerreihen gesetzt. Vertraglich gegen Aufpreis vereinbart ist der Juwö S8 425mm. Ein ungefüllter Porotonsteinen mit sehr guten Dämmwerten. Dazu wurde der Keller von Außen mit dichtendem Mauermörtel verfugt damit die Dichtstoffe zeitnah aufgetragen werden können.


Montag, 21. September 2015

68. Bautag

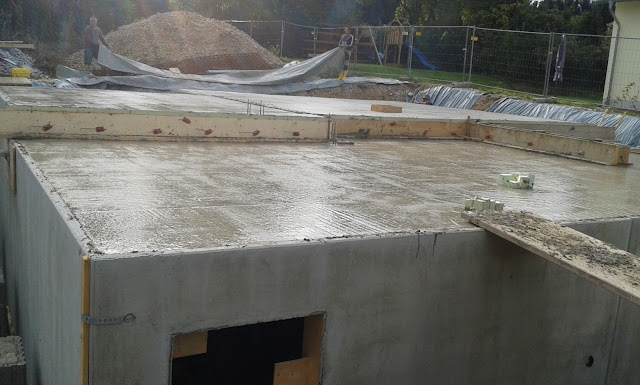

Endlich wurde heute der Keller komplett in sein Betonkleid gegossen. Um 13:00 Uhr starteten die Rohbauer mit der Verfüllung der Wände, gegen 15 Uhr mit der Decke und um 17:00 Uhr wurde zusammengepackt. Entgegen der Ausführungsplanung hat der Rohbauer alles in WU Beton verfüllt. Geplant waren die Wände in WU Beton und die Decke in Normal C 25/30. Uns war dies recht, so konnte zumindest nichts vertauscht werden. Außerdem lieferte der erste Betonmischer geplant Beton in 8mm Körnung zur besseren Verfüllung der Wände die erst einmal ringsum verteilt wurden. Danach kamen noch weitere 4 Fahrzeuge mit 16mm Körnung. Leider, wie eigentlich immer während des Kellerbaus lief es nicht ganz reibunglos. Zuerst beschlagnahmten die Brühler Stadtwerke das Standrohr für Wasser, weil der Rohbauer dieses mit einem Standrohr einer anderen Baustelle unbemerkt vertauscht hatte. Dann war ein wenig unterkalkuliert Beton bestellt.. ca. 8 ccm zu wenig???
Am Ende war aber alles fertig und wir HOFFEN ab jetzt, Erdgeschoss, geht es reibungsloser...





Samstag, 19. September 2015

66. Bautag

Die komplette Bewehrung der Kellerdecke und die Verschalung wurde nun fertigegstellt.
Nach Aussage des Rohbauers hatte er schon lange kein Einfamilienhaus mehr mit derart umfangreicher Bewehrung. Vorallem die dicken Matten kennt er wohl nur aus dem Großbau. Uns ist es Recht, umso stabiler umso besser ;-)
Montag morgen erfolgt sie Abnahme durch den Bauleiter und mittags soll der Beton in Wände und Decke fließen...


Freitag, 18. September 2015

65. Bautag

Weiter ging es mit Verschalungen und Bewehrung. Nebenbei haben wir uns mit Aufpreis zu 6,50 Euro/m2 für eine 80mm XPS Perimeterdämmung mit WLG 027 anstatt 035 entschieden. Diese wird dann Mitte nächster Woche geliefert und auf die Kellerwände geklebt.


Donnerstag, 17. September 2015

64. Bautag

Die Rohbauarbeiten schreiten leider nicht in der Geschwindigkeit voran die wir uns wünschen würden, aber die aufwändigen Verschalungen für die 2. Wohnebene, Betonstützen, Kellertreppe, Decken und Stürze kosten leider entsprechend Zeit. Zudem ist uns das Wetter gerade nicht wohlgesonnen, was die Arbeiten zusätzlich erschwert. Trotzdem könnte unserer Meinung nach die Leistung/Geschwindigkeit des Rohbauers durch mehr Mitarbeiter beschleunigt werden...


Montag, 14. September 2015

61. Bautag

Heute wurde die Kellergeschossdecke mit Leerrohren für KNX Präsenzmelder, Deckenspots und Deckenlampen bestückt. Der Elektriker war mit unserer Hilfe nach gut 3 Stunden fertig. Zudem haben wir 4 Lüftungsrohre auf den Filigrandeckenelementen verlegt um diese nicht unter der Flur Kellerdecke verziehen zu müssen.


Samstag, 12. September 2015

59. Bautag

Auch Samstag wird aktuell gearbeitet. Der komplette Schutt von den entfernten Betonstützen wurde aus dem Keller befördert und auf einer Stelle gesammelt.

Leider hat der doch starke Regen am Wochenende unseren Keller gut 5 cm geflutet. Und die nächsten Tage soll es nicht unbedingt besseres Wetter geben... Montag kommt das erste Mal unser Elektriker für die Leerrohre in der Kellerdecke, das Gewerk haben wir selber vergeben.

Freitag, 11. September 2015

58. Bautag

Nachdem festgestellt wurde, dass die Betonstützen im Keller mit einem Beton für nicht statisch belastete Bauteile gegossen wurde, folgte heute der Rückbau. Stemmhammer sei Dank, hatte der Rohbauer dies recht schnell erledigt. Die Stützen werden nun geschalt und gemeinsam mit dem Betonieren der Kellerdecke verfüllt.

Weiteres Fauxpas, die Fugenbleche zwischen den Kellerwandteilen wurden nicht mit Klemmen an den in der Bodenplatte befindlichen Fugenblechen fixiert. Bedeutet zwangsläufig bei Betonieren wird der Beton die beiden Abdichtungen von einander trennen. Auch hier wird bis Mitte nächster Woche, auf jeden Fall vor dem Betonieren, nachgebessert.


Donnerstag, 10. September 2015

57. Bautag

Heute stand ein Großereignis an... Straßensperrung, 60 T Kran, 3 Sattelzüge für einen Keller und seine Decke... Morgens um 06:00 sperrten wir die Straße, gegen 06:30 tauchte der 60 T Kran auf und Minuten später der erste Sattelzug mit den Kelleraußenwänden. Bis 10:30 Uhr war dieser Entladen, bzw. seine Betonteile verbaut. Um 13:00 Uhr war der zweite Sattelzug leer und die Kellerwände waren alle montiert. Von 13:30 Uhr bis 15:30 Uhr waren dann die Deckenteile dran und im Zeitlimit wurde der Tag zu Ende gebracht.

Leider haben zwei Fertigteile Schäden an den Ecken, welche nun ausgestemmt werden um den Stahl zu erhalten und dann beim Betonieren der Filigranbetonteile durch Verschalung mit ausgegossen werden...

Ansonsten lief der Tage problemlos, viel Verständnis von den Nachbarn, und für uns wurde ein Meilenstein der Bauphase abgeschlossen.









Mittwoch, 9. September 2015

56. Bautag

Nachdem die Rohbautruppe sehr zügig mit den Innenwänden des Kellergeschosses fertig war, gab es nun einige Tage auf den Lieferanten der Kelleraußenwände und Decke zu warten. Einige Betonstützen in den Wänden wurden noch fertig gestellt, so dass morgen die Fertigbetonteile für Kelleraußenwände / Kellerdecke geliefert und aufgestellt werden. Wir erwarten einen großen Kran und LKW mit den Filigranteilen. Nach dem Verlegen der Leerrohre für das Gewerk Elektro werden dann die Filigranbauteile - Kellerwände und Kellerdecke/Erdgeschossboden - in einem mit Beton vor Ort verfüllt..

Für die großen Fahrzeuge müssen wir die Straße komplett sperren, was wir über das Ordnungsamt mit Auflagen haben genehmigen lassen.

Der wirklich mangelnde Platz auf der Baustelle stellt die Müllproblematik immer wieder in Diskussion.
Sobald der Keller fertig und wieder mit Erdreich verfüllt ist, wird sich dies nach Aussage des Rohbauers deutlichst anders gestalten.. Dann bekommen wir einen Container. Wir sind gespannt.



Donnerstag, 3. September 2015

50. Bautag

Ruckzuck geht das mit den Wänden... erstaunlich!
Heute wurden die Kellerinnenwände so gut wie fertig gestellt.


Mittwoch, 2. September 2015

49. Bautag

Heute wurden bereits die Porotonsteine für die Kellerinnenwände geliefert, und die ersten Steinreihen gemauert....


Dienstag, 1. September 2015

48. Bautag

Früh am Morgen wurden die letzten Bewehrungsstäbe für aufgehende Pfeiler gesetzt, und um 8:00 Uhr folgte auch schon der Beton. In leichtem bis mittelstarkem Regen wurde ca. 2 Stunden lang die Bodenplatte gegossen. Nach Fertigstellung wurde die Bodenplatte sofort mit Folie zum Schutz vor Verwässerung abgedeckt.
